建筑公司自承接健康驛站項目施工以來,緊盯“9月底建設完成并投入使用”的目標,從注重質效、強化安全、疫情防控、加強黨建多維度出發,建立每日調度工作機制,倒排工期,掛圖作戰,緊扣目標任務,強化責任擔當。
健康驛站工程施工過程中,始終繃緊安全生產之弦,把質量和安全擺在首位,不斷強化安全生產意識,嚴格落實企業安全生產主體責任、嚴格貫徹落實安全生產要求,實現安全生產全員、全程、全方位管理,確保工程優質安全,確保各項工程施工工作有條不紊地開展。
截至目前,各點位施工進度情況如下:
白塔健康驛站:加固完成99%,土建完成70%,裝修完成38%??傮w進度完成53%。

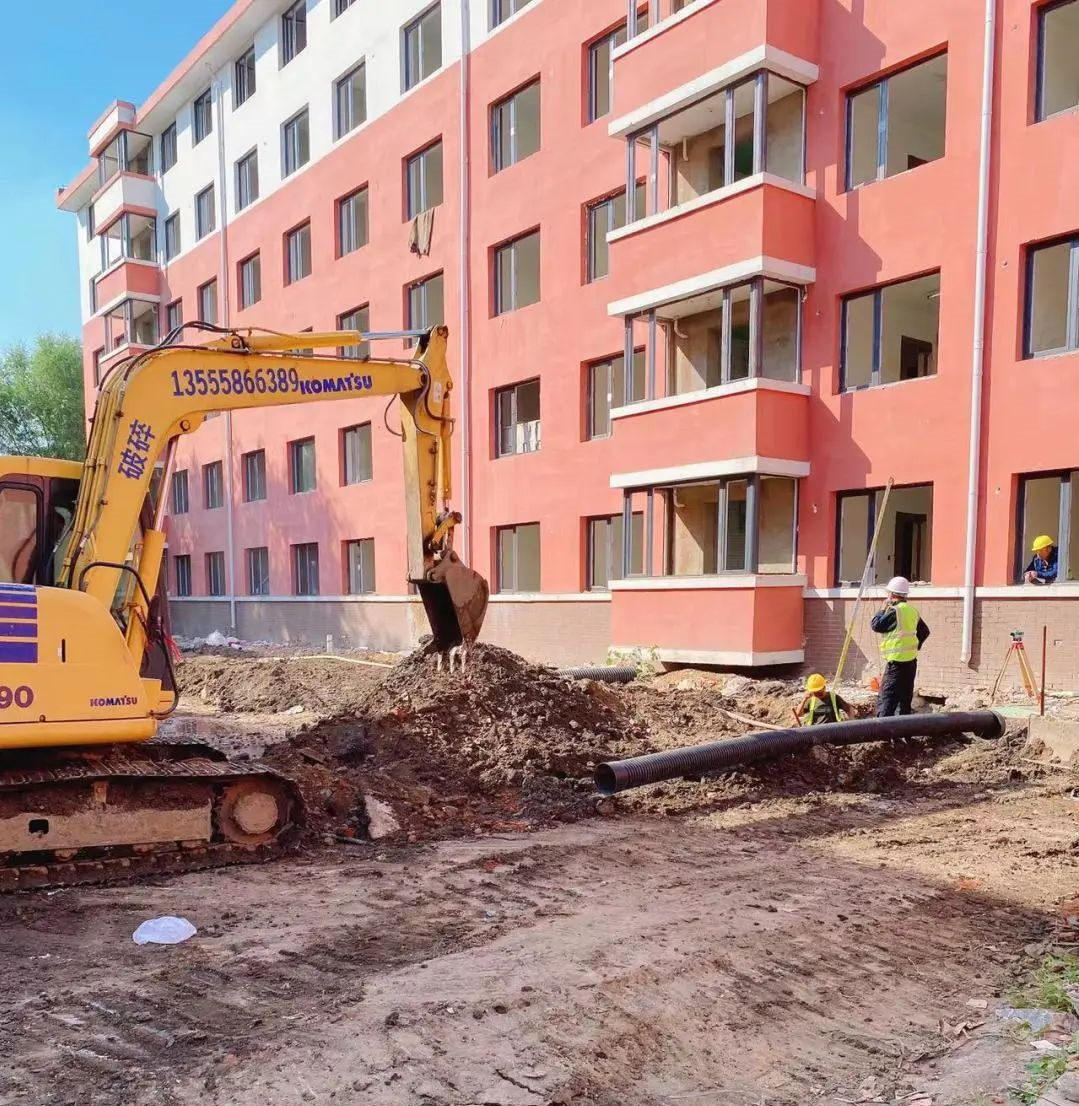

高坎健康驛站:A棟拆除進行當中,B棟強電穿線完成,C棟水電消防施工,D棟木工吊棚施工,瓷磚鋪貼,二樓備料鑲磚,E棟瓷磚鑲鋪,水電管線施工,大白施工,S棟地上一層支護施工??傮w進度完成59%。
棋盤山健康驛站:做墊層排水管,水電工改電管,一層吊頂基礎施工,完成8間標準間。總體進度完成:49%。
望花健康驛站:樓梯踏步鋪磚。3#、6#雨水污水施工,3#、5#弱電管網開始施工??傮w進度完成71%。
站東健康驛站:A三樓二次結構磚墻體砌筑完成100%。S樓基坑護壁全部完成,基坑清倉完成。B棟原磚石結構墻體開始加固施工,樓外墻內墻掛網抹灰加固施工。C棟內外樓體毛石基礎加固完成。內外樓澆筑加固完成100%,回填中??傮w進度完成43%。
